(二)项目概况
大沙河中下游段综合治理工程(二期)拟在大沙河中下游段规划建设1#、2-1#、4#、5#四座调蓄池及其配套精准截流改造工程,其中:
1#调蓄池位于西丽水库溢洪道与大沙河汇合口西侧、大沙河右岸,规划九祥岭公园内。调蓄池占地面积为6300㎡,有效容积为2.3万m³,有效水深为7.5m。基坑为梯形,平面尺寸33米/70米/108米/114米,基坑深度13.5~20.3米;
2-1#调蓄池位于大沙河左岸、珠光北路西侧、珠光路与河道之间的现状绿化带,调蓄池占地面积约为2700㎡,调蓄池有效容积为1.5万m³,有效水深为10.7m。基坑尺寸121.6米*22.8米,基坑深度9.5~22.2米;
4#调蓄池位于大沙河右岸、沙河西路玉泉立交南侧,现状空地范围内,占地面积为7200㎡,调蓄池有效容积为3.5万m³,有效水深为10.5m。基坑尺寸93米*77米,基坑深度20.5~30.1米;
5#调蓄池位于大沙河左岸、白石路以南沙河信息园南侧高尔夫绿地内,调蓄池占地面积约为2400㎡,调蓄池有效容积为1.4万m³,有效水深为7.0m 。基坑尺寸26.8米*78.1米,基坑深度20.1~21.6米。
(三)工程进展

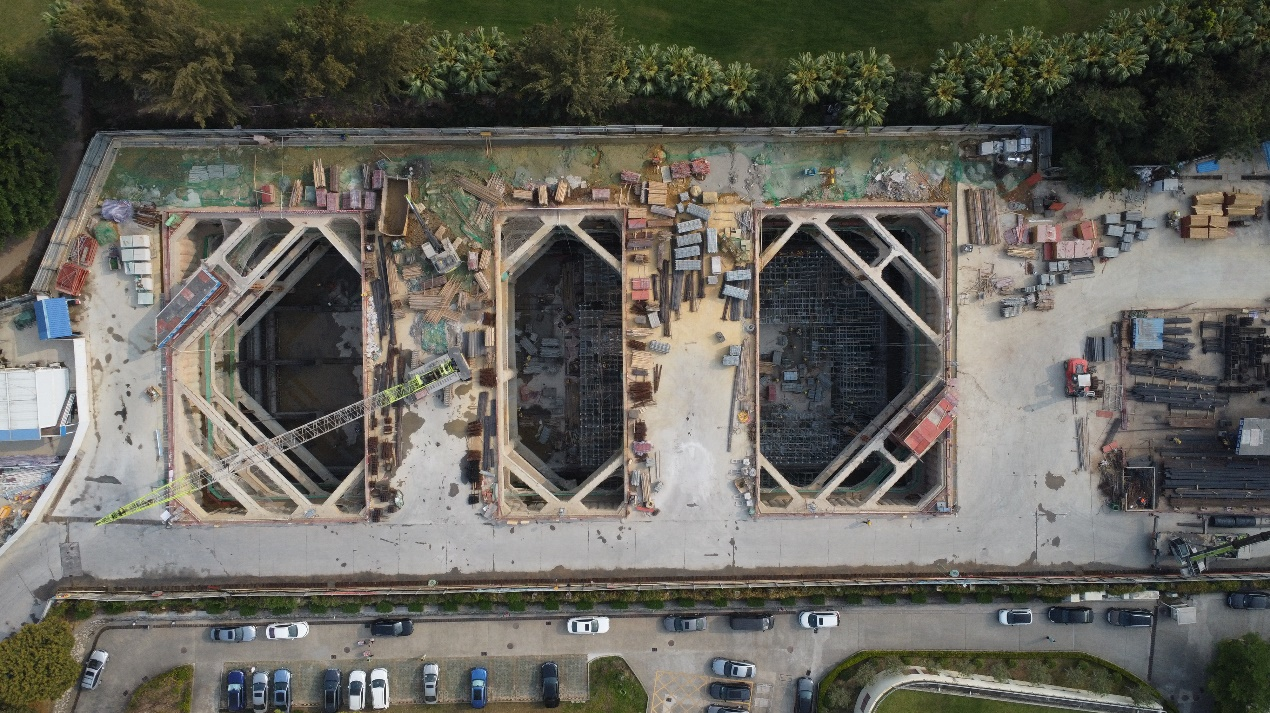

(1)1#调蓄池主体已完成,设备完成约95%(剩余调试未完成);

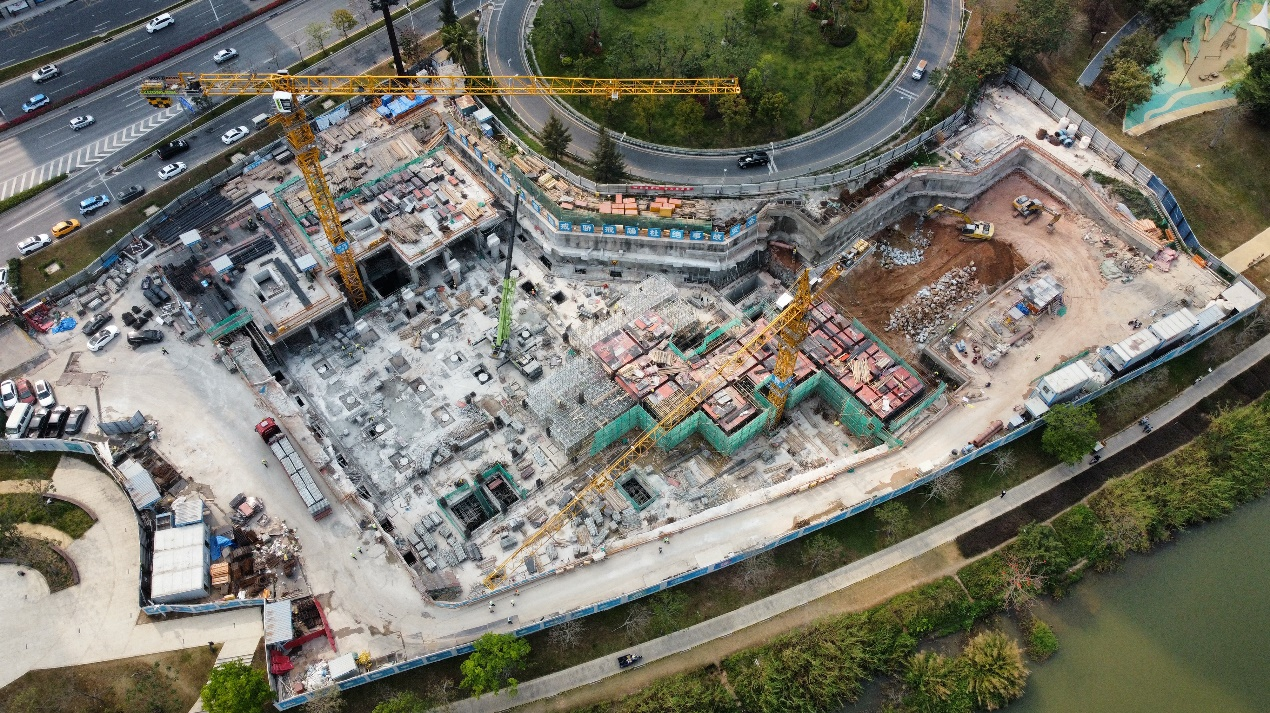

(2)4#调蓄池主池主体完成约85%,进水口土石方开挖完成约40%;

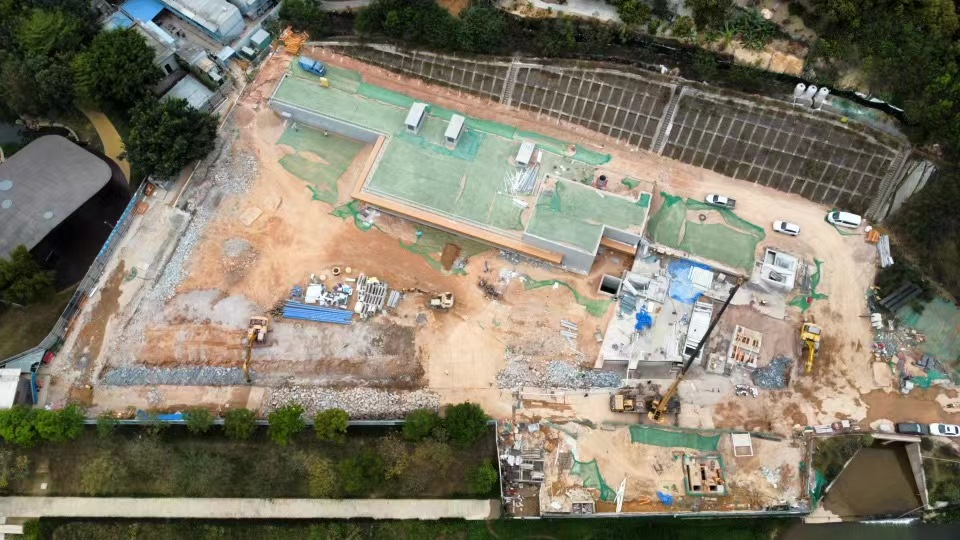

(3)2-1#调蓄池基坑支护工程完成约100%,土石方开挖完成约90%;
(4)5#调蓄池主体结构完成约30%。
